本合同段,在主線及匝道瀝青混凝土路面兩側,圖紙設計防排水結構,設計結構型式為:瀝青混凝土攔水帶,攔水帶內側距中線距離為16m,底寬為23cm,頂寬為10cm,高為12cm。

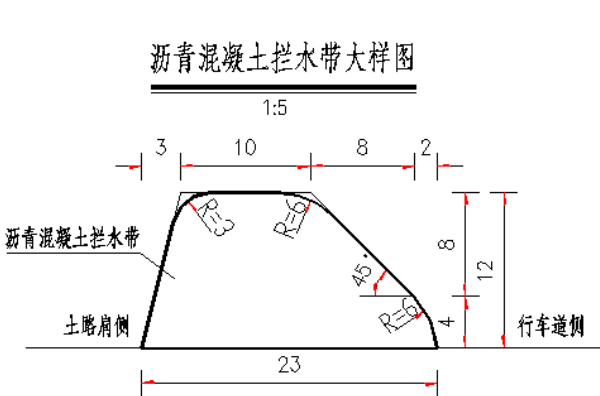

瀝青混凝土攔水帶圖紙
此分項施工由我標段組織進行施工,相關技術準備工作已完成,具備開展大面積施工的條件,現特制定瀝青混凝土攔水帶機施工技術方案。
一、工程概況? 本合同段瀝青混凝土攔水帶工程量所需瀝青混凝土為70m3,考慮到工程量較小,按所在段落劃分于相應的附屬作業隊施工。
計劃開工時間為2015年9月11日,計劃完工時間為2015年10月30日。
二、人員組成
現場負責人
技??術??員
試驗負責人
質檢負責人
試??驗??員
質??檢??員
施工安全負責人
民工
三、主要機械設備
2臺攔水帶成型機,5輛翻斗車,1臺裝載機,1輛手推車及相應的施工用具。
瀝青混凝土攔水帶機
四、施工要求
1、技術交底在開工前,由項目總工按照設計文件、施工規范及質量檢驗標準對技術人員、施工人員進行技術交底,進一步提高他們的業務能力和操作水平,各級人員需依照技術交底中的相關要求和說明嚴格執行和落實,嚴格控制工程質量。
2、生產配合比的設計按照圖紙要求,會同監理工程師進行原材料試驗和混合料生產配合比組成設計,各項試驗指標均需滿足西寧南繞城施工技術要求及規范要求。
3、瀝青混凝土質量控制。
拌和樓根據試驗室提供的配合比拌料,掌握好拌和時間,使拌制出來的混合料無花料,且配合比符合規范要求的誤差范圍內,控制混合料出廠溫度在160-170℃。
(1)拌和樓應在試驗室的監控下工作,瀝青采用導熱油加熱,加熱溫度按160℃控制;石料加熱溫度按170℃控制,保證瀝青混合料的出廠溫度達到160-170℃和連續不間斷地拌制瀝青混合料。
(2)嚴格控制瀝青混合料的拌和時間,以混合料拌和均勻,所有礦料顆粒全部裹覆瀝青結合料為宜,通過試拌,混合料攪拌時間確定為45秒。拌和廠拌出的瀝青混合料應均勻一致,無花白料,無結塊成團或嚴重離析現象,發現異常應及時調整拌和時間。
(3)瀝青混凝土的運輸時要對運輸車輛采取保溫措施,保證瀝青混凝土的到場溫度不低于150-160℃。
五、施工方法

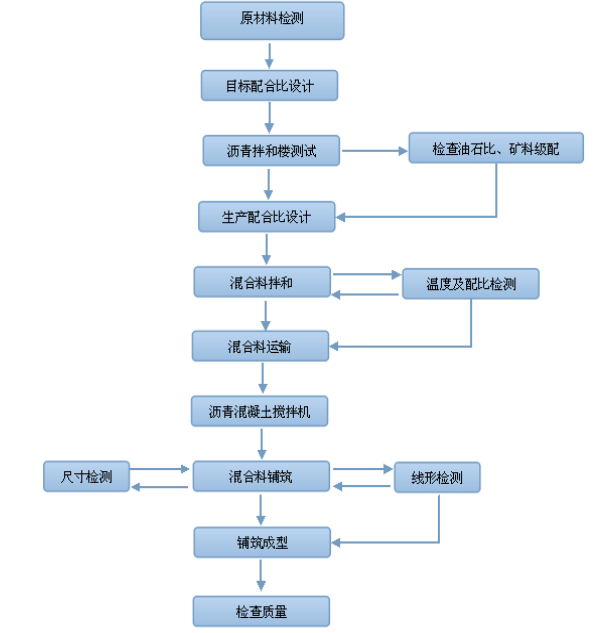

瀝青混凝土攔水帶機施工流程
施工注意事項:
(1)在施工完成的上面層上進行測量放樣,直線段10m一個控制樁,曲線段5m一個控制樁,測量放樣的質量要求和允許偏差應符合規范的要求。
(2)施工時根據已放攔水帶邊線進行劃線,作為施工標準線,確保線形順直,將具有連續成型功能的攔水帶成型機置于邊線上,開動機器,邊走邊往料倉內加料,行走速度要勻速、緩慢。
(3)左右擺支牽引桿,使前行著的機器指針保持在標線上,以保證線型與放樣相同。
(4)由三人拿著鐵鍬、掃把,緊跟在機器后面,清理上料過程中灑落的料,當遇到急流槽時,將進水口部分鏟掉。
(5)處理接縫時,先用噴燈將模板與攪籠預熱,然后將模板套入此前施工的冷茬處,使模板穩扣原茬,擺正機器,調好指針,然后正常操作。
