一、材料
1)粗、細集料:本工程路緣石粗集料采用4.75-9.5mm、4.75-19mm、9.5-26.5mm花崗巖碎石,細集料采用河砂,各種集料進場時試驗室均按照規范規定的頻率進行自檢和送檢工作,保證各項指標均能滿足規范要求。
2)水泥:本工程路緣石用水泥為P·O 42.5R水泥,每批水泥進場時試驗室均按規范規定頻率進行自檢和送檢工作,經檢測合格的水泥方可用于路緣石施工中。
路緣石用C25砼的設計配合比由監理試驗室確定。
二、路緣石預制、安裝施工方案
1、施工準備
(1)進場后立即對場地進行平整,做好三通一平,修建混凝土澆筑底座,底座表面應平整光滑。
(2)做好材料的儲存和堆放,所有原材料應分類堆放,不得亂堆亂放。
(3)根據設計要求,進行原材料檢驗、混凝土配合比試驗,并取得監理工程師認可。混凝土配合比在使用過程中,應根據混凝土質量的動態信息,及時進行調整報批。
(4)在攪拌機旁懸掛配合比標志牌,嚴格控制混凝土施工配合比。
2、路緣石預制
(1)制作模具
根據各部尺寸制作路緣石模具(根據圖紙)各部位尺寸應符合設計要求,誤差正負2mm,模具制攪拌混凝土認可,接監理工程師檢查認可。
(2)混凝土攪拌
模具經監理工程檢查認可后,接通知開始混凝土攪拌,攪拌混凝土拌合站攪拌。
A、進入拌合機的砂、石料必須準確過稱,每一工作臺班正式稱量前,應對磅進行校驗。
B、混凝土攪拌應均勻,顏色一致,混凝土攪拌時間不得少于2min,不得產生離析和泌水現象?;炷翑嚢柰戤吅螅瑧?yīng)檢測混凝土拌合物性能。
C、混凝土拌合物的坍落度,在攪拌地點進行檢測,每一工作臺班不應少于兩次,在檢查坍落度時,還應觀察混凝土拌合物的粘聚性和保水性。
D、混凝土拌合完畢后,應取樣做試塊測定混凝土的抗壓強度。每一工作臺班不應少于3塊/組。混凝土性能檢測檢后報監理工程師抽檢。
E、每天做好混凝土施工記錄,包括拌合數量、試驗數據等。
3、混凝土澆筑
混凝土澆筑前,應對模具進行檢查、刷脫模劑。
A、振搗采用機械振動: 混凝土攪拌后,人工裝模,完成后,應立即將裝滿2min以上。
B、對每一部位必須振動到該部位混凝土密實為止,密實標志是混凝土停止下沉,不再冒泡,表面呈現平坦、泛漿。
C、振動時間要適當,振動過程中隨時向模具內補加混凝土料。
D、混凝土振動完成后,對混凝土裸露面應及時進行修整、抺平。
E、混凝土的澆筑應連續進行,如因故必須間斷時,其澆筑、及間歇的全180min,如超出規定時間則做廢棄處理。
F、混凝土脫模時的強度應不小于0.2-0.5MPa,脫模后如果表面有缺陷,應及時處理。
4、養生
混凝土振搗完成后,應在收漿后盡快予以覆蓋和灑水養護,混凝土灑水養護7d,灑水養護可根據天氣情況確定每天灑水的遍數,每天灑水次數以包裝混凝土表面經常濕潤狀態為準。
三、預制時的注意事項:
1、水泥、砂及石料等原材料應使用同一廠家或同一料場的,同時嚴格控制配合比,避免因材料及配合比編號而產生色差。
2、成型的路緣石要及時覆蓋灑水養生,避免因養生不及時而產生裂縫。
3、模具等重復使用的工具要每天進行檢查,變形的模具未修復的不得使用,避免因模具變形而導致路緣石變廢。
4、試驗室每日要對拌制的混合料進行強度檢測,檢測頻率為每班上下午各一組試件。
四、路緣石安裝
1、復測高程
按照設計圖紙復核放線,測量高程。放樣要求準確無誤,以保證路緣石的安裝質量和路面工程整體的良好外觀效果。
2、路緣石運輸裝卸:
路緣石強度達設計強度80%以上方可裝運,要注意強度和外觀質量,要求顏色一致,無裂縫、不缺棱角。輕輕卸以免損壞。卸車前先確定卸車地點和數量,盡量減少小搬運。
3、刨槽
按樁的位置拉小線或打白灰線,以線為準,按要求寬度向外刨槽,一般一平掀寬約30cm,槽底修理平整。
4、鋪筑砂漿
于清理干凈的基層上灑水一遍使之濕潤,然后鋪筑砂漿,M7.5水泥砂漿配料要準確,粗砂要過篩,和易性要好,厚度2cm,按虛高用刮板找平。
5、鋪砌路緣石

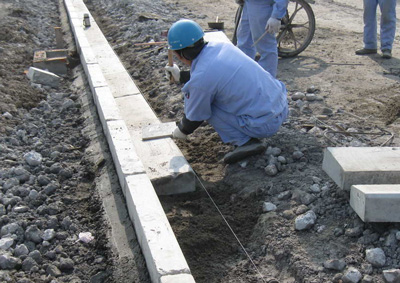

鋪砌路緣石時,按樁線高程鋪砌。路緣石要輕放,用木錘輕擊路緣石的中心,不得向路緣石底塞灰或支墊硬料。若不平,拿起路緣石平墊砂漿重新鋪砌,必須使路緣石平鋪在滿實的砂漿上穩定無動搖。
在鋪砌過程中,班組設專門人員不斷地檢查縫距、縫的直順度、寬窄均勻度以及路緣石的平整度,發現有不平整的路緣石預制塊,及時進行更換。
路緣石安裝過程應注意以下幾點:
(1)要求路緣石達到設計強度標準,運輸過程中防止缺棱掉角。
(2)要根據道路的線型和設計寬度,事先作出鋪砌方案;作好技術交底,做好測量放線;為了縱橫縫的直順應用經緯儀做好縱向基線基線的測設,依據基線之間尺寸要準確。
(3)路緣石頂面銜接要平順。安裝要注意控制好上面高程,在道路同一直線內要拉通線,以包裝安裝后上面平順。切忌前傾后仰,線順直圓潤平滑,無凹進凸出前后高低錯牙現象,頂部平整,符合標高要求。
(4)出入口轉角側石,半徑太小,預制路緣石難以適應時,工地用薄板,就地支模,現場澆筑,水泥砼標號不低于C25,并潑水養護不小于7d。
(5)在側(邊)后背現澆C15水泥混凝土后,以穩固側(邊)石。路緣石背后必須緊貼現澆的混凝土塊。
6、勾縫
鋪砌完工后,安排勾縫,勾縫前必須再行掛線,調直順直圓滑和平整。先把縫內的土及雜物剔除干凈,并用水濕潤,然后用1:2.5(體積比)水泥砂漿灌封填實勾平,用彎面壓成凹型。砂漿初凝后,用軟掃帚,掃除多余灰漿。并適當潑水養護,進行二次養生,最后達到整齊美觀。
質量標準
1、施工前應對原材料進行檢查,并有合格簽證紀錄。
2、施工過程中應對混凝土強度進行檢測,并定期對已成型路緣石進行強度檢測。

3、路緣石實測項目表。
